索玛HDPE土工膜案例施工-Endeavour Mining Corporation的Ity金矿

该项目于2018年11月动工,建造一道厚1.5 mm(60密耳)的高密度聚乙烯(HDPE)进口土工膜构造的土工合成材料屏障作衬垫的TSF。该设施在五年时间内的计划蓄水量为3040万吨(2300万立方米)。TSF采用地下排水和渗漏收集和回收系统(LCRS)设计。
类似于Endeavour Group的先前项目,其中的主要挑战之一是需要在12月至次年4月的短暂旱季期间开展工作,这只给Solmax及其安装合作伙伴Yesti 120天的时间来完成项目。

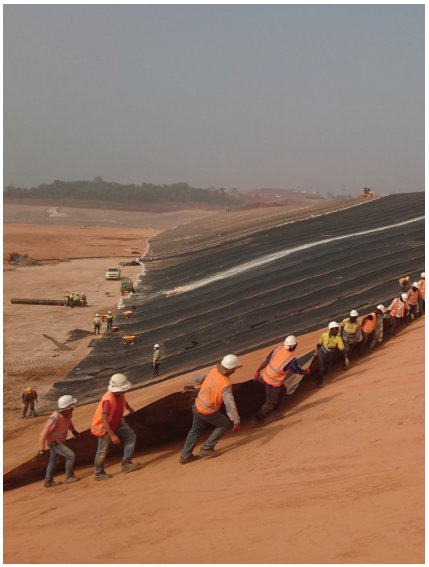

Solmax HDPE光面土工膜组成该项目的关键防渗部分,在结构周围的斜坡上配有一个单糙面衬垫。HDPE衬垫凭借其突出的抗紫外线、耐老化和耐腐蚀性化学品等特性,成为TSF项目的优质产品。此外,还专门配制了HDPE防渗材料,其寿命超过矿山的使用寿命和土地复田护理期负责设施建设的Yesti为项目的每个阶段安排了一支由技术人员和工程师组成的专业团队。这使他们能够安排适量的资源以应对粘土衬砌土方工程、HDPE衬垫安装和假日季节的固定期限。这种灵活的人力资源方法意味着该项目在高峰期时实现高达20,000 m2(65,617平方英尺)的HDPE土工膜安装,使项目提前94天完工。
以低于预算的开支提前交付项目有助于CIL工厂在2019年第2季度早期提前两个月实现全铭牌容量。

尾矿储存设施符合GRI-GM13和GRI-GM19规范、德国DVS 2225-4标准、澳大利亚国家大坝委员会(ANCOLD 2012)和当地标准。定期进行检查,包括由Knight Piésold定期进行年度审计。
